ЕНиР Сборник Е39 (с изм. 1989), часть 7



§ Е39-32. Постановка и снятие болтов в трубах и прочих металлических конструкциях

Указания по применению норм


Нормами предусмотрены постановка и снятие болтов в трубах и прочих металлических конструкциях при расстоянии от места постановки или снятии болтов не менее 0,5 м.

В противном случае следует сделать приямок, затраты на устройство которого в нормы не входят.


Состав работы


1. Подача водолазу инструментов, болтов. 2. Осмотр места работы. 3. Постановка болта с навертыванием гайки с помощью гаечного ключа. 4. Переходы в процессе работы. 5. Подъем из воды инструментов.


Нормы времени и расценки на постановку или снятие 1 болта


Состав звена

Наименование работ

Н. вр.




Расц.


Водолазная

Постановка болта

0,2

1

станция - 1


0-75,6



Снятие болта

0,12

2



0-45,4




§ Е39-33. Укладка железнодорожных рельсов под водой

Указания по применению норм


Нормами предусмотрена укладка железнодорожных рельсов длиной 12,5 м под водой с помощью плавучего крана при устройстве наклонного подводного пути, используемого для спуска на воду оголовков водозаборных и выпускных сооружений, железобетонных массивов и т.п.

Подготовительные работы по устройству основания (балласт, шпалы, подкладки и т.д.), а также окончательное крепление рельсов нормами не учтены.


Состав работы


1. Спуск рельсов под воду. 2. Укладка рельсов на подготовленное основание. 3. Проверка и уточнение направления ниток рельсов и высоты головок по проекту. 4. Пригонка стяжек и накладок. 5. Закрепление звена рельсов костылями.


Нормы времени и расценки на укладку 1 рельса


Состав звена

Водолазная станция

Рабочие

Водолазная станция - 1


5,1

Речные рабочие 2 разр. - 3

1,5

(1,7)


5-67

3-26




§ Е39-34. Очистка металлических конструкций от обрастания,

краски и ржавчины под водой


Состав работы


1. Подача водолазу щеток и скребков. 2. Очистка конструкций щетками и скребками от обрастания, краски и ржавчины. 3. Переходы во время работы. 4. Подъем наверх инструментов.


Нормы времени и расценки на 1 м очищенной поверхности


Состав звена

Очистка конструкций от


обрастания

краски и ржавчины

Водолазная станция - 1

0,32

0,72


1-21

2-72


а

б



ГЛАВА IV

ПОДВОДНЫЕ РАБОТЫ С ДЕРЕВЯННЫМИ КОНСТРУКЦИЯМИ

Техническая часть


1. Нормы настоящей главы предусматривают производство работ по устройству и разборке деревянных конструкций под водой.

2. Все элементы деревянных конструкций, подлежащие установке под водой, должны быть заранее заготовлены на берегу или плавучих средствах. Заготовка этих конструкций (опиловка, выделка врубок, сверление отверстий и т.п.) нормами настоящей главы не учтена. Под водой водолаз собирает и устанавливает элементы конструкций с необходимой по ходу работ подгонкой деталей, устройством врубок и сопряжений на ранее установленных (и находящихся под водой) деревянных конструкциях, со сверлением отверстий и постановкой креплений.

3. Все заготовленные детали перед подачей водолазу должны быть забалластированы. Во избежание простоя водолаза на рабочем месте должно находиться не менее двух комплектов балласта.

4. Предварительное обследование водолазом места работ или конструкций с целью определения метода работ, выбора инструментов, приспособлений, а также размыв грунта вблизи деревянных конструкций и очистка стыкуемых деталей от обрастания нормами не учтены.

5. Части деревянных элементов, находящиеся в зоне переменных горизонтов воды, надлежит выполнять из антисептированных лесоматериалов в соответствии с требованиями СНиПа.



§ Е39-35. Установка деревянных элементов конструкций

гидротехнических сооружений

Состав работы


1. Разметка водолазом места установки элементов деревянных конструкций. 2. Балластировка деревянных элементов и подача их водолазу. 3. Постановка элементов водолазом с подгонкой и закреплением их. 4. Снятие балласта и подача его наверх.

Таблица 1

Состав звена


Профессия и разряд

Конструктивные элементы

рабочих

схватки, раскосы, брусья, насадки

распорки

Водолазная станция

1

1

Речные рабочие 2 разр.

2

1

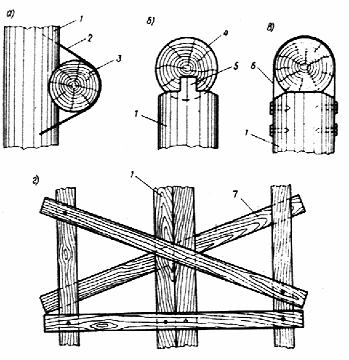

Рис. 15. Установка деревянных элементов

а - сопряжение схватки со сваями на скобах; б - сопряжение насадки со сваями на шипах; в - сопряжение насадки со сваями с помощью хомутов; г - раскосы из пластин;

1 - сваи; 2 - скоба; 3 - схватка; 4 - насадка; 5 - шип; 6 - хомут; 7 - раскосы


Таблица 2


Нормы времени и расценки на 1 элемент


Конструктивные элементы

Водолазная станция

Рабочие


Схватки или раскосы длиной до 6,5 м на скобах

0,51

1,2

1


1-93

0-76,8


Брусья длиной от 3 до 6 м при установке на

0,61

1,4

2

скобах к шпунтовой брусчатой стене

2-31

0-89,6


То же, к сплошному свайному ряду или

0,71

1,6

3

одиночным сваям

2-68

1-02


Готовые насадки длиной до 2 м на шипах

0,48

1,1

4


1-81

0-70,4


То же, на хомутах

2,6

5,9

5


9-83

3-78


Распорки длиной до 2,5 м на гвоздях

0,29

0,33

6


1-10

0-21,1



а

б


Примечания: 1. Выравнивание свай перед постановкой брусьев нормами не учтено (ПР-1).

2. При установке деревянных подушек, когда брус неплотно прилегает к свае, Н. вр. и Расц. умножать на 1,4 (ПР-2).


§ Е39-36. Установка хомутов

Состав работы


1. Снятие шаблона со свай и подбор хомутов по шаблону. 2. Установка хомута на место и подгонка его к свае. 3. Стягивание хомута болтами.

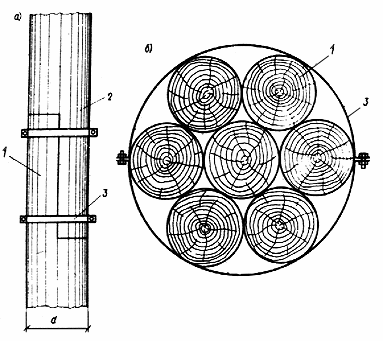

Рис. 16. Установка хомутов

а - при наращивании свай; б - на свайные кусты;

1 - сваи; 2 - наросток сваи; 3 - хомуты

Нормы времени и расценки на 1 хомут


Состав звена

Место установки хомутов


при наращивании

на свайные кусты при расстоянии между кустами до 15 м, при числе свай в кусте, шт.


свай

до 10

св. 10 до 15

св. 15 до 25

Водолазная станция - 1

0,74

1,5

2

4


2-80

5-67

7-56

15-12


а

б

в

г


§ Е39-37. Постановка стяжек

Состав работы


1. Надевание крючьев на ушки болтов. 2. Подача водолазу стяжек. 3. Установка стальных стяжек в готовые отверстия деревянных конструкций. 4. Подтягивание стяжек талрепами (для составных стяжек).


Состав звена

Водолазная станция - 1

Речной рабочий 2 разр. - 1


Нормы времени и расценки на 1 стяжку


Стяжки

Длина стяжек, м

Водолазная станция

Рабочие


Цельные сквозные диаметром до 25 мм

До 3

0,95

1,1

1



3-59

0-70,4


Составные диаметром св. 25 до 65 мм

До 3

1,9

2,2

2



7-18

1-41



Св. 3 до 6

3,6

4,1

3



13-61

2-62



а

б

§ Е39-38. Устройство шипов на сваях

Указания по применению норм


Нормами предусмотрено устройство шипов высотой от 50 до 70 мм на сваях диаметром от 200 до 300 мм с помощью шаблона, с вырезанными на нем соответственно расположению шипов отверстиями.

Состав работы


1. Подача водолазу забалластированного дощатого шаблона и инструментов. 2. Разметка шипов с помощью шаблона. 3. Запиловка шипа. 4. Сколка и подчистка шипа. 5. Подъем наверх шаблона и инструментов.


Нормы времени и расценки на устройство 1 шипа


Состав звена

Положение шипа


вертикальное

наклонное

Водолазная станция - 1

0,52

0,63


1-97

2-38


а

б


§ Е39-39. Перепиливание и наращивание отдельных венцов ряжей


Состав работ

При перепиливании отдельных венцов ряжей диаметром от 220 до 240 мм

ручной ножовкой


1. Разметка водолазом мест перепиливания. 2. Перепиливание венцов ручной ножовкой. 3. Подбивка клина при защемлении ножовки.


При наращивании отдельных венцов ряжей


1. Подача водолазу забалластированного дощатого шаблона. 2. Разметка и подготовка шаблона водолазом. 3. Поднятие шаблона наверх. 4. Подача водолазу заготовляемого по шаблону отрезка венца. 5. Установка отрезка венца на место и закрепление скобами или ершами. 6. Снятие и подача наверх балласта.


Таблица 1

Состав звена


Профессия и разряд рабочих

При перепиливании венцов ряжей

При наращивании венцов ряжей

Водолазная станция

1

1

Речные рабочие 2 разр.

-

2


Таблица 2


Нормы времени и расценки на одно перепиливание бревна в венце

и на наращивание 1 м венца


Наименование работы

Водолазная станция

Рабочие


Перепиливание бревна в венце

0,26

-

1


0-98,3



Наращивание венца

0,31

0,71

2


1-17

0-45,4



а

б




§ Е39-40. Спиливание свай и шпунтовых рядов

Указания по применению норм


Нормами предусмотрено спиливание свай и шпунтовых рядов пневматической пилой или ручной ножовкой по предварительно установленным шаблонам на расстоянии 3 м друг от друга.


Состав работы


1. Подача водолазу пневматической пилы или ручной ножовки. 2. Спиливание сваи или шпунтового ряда под водой. 3. Отводка спиленных деревянных элементов в сторону или подача их наверх. 4. Переход к следующей свае. 5. Подъем из воды пневматической пилы или ручной ножовки.

Таблица 1


Состав звена


Профессия и разряд рабочих

При работе


пневматической пилой

ручной ножовкой

Водолазная станция

1

1

Машинист компрессора 4 разр.

1

-

Речные рабочие 2 разр.

2

2


Таблица 2


Нормы времени и расценки на 1 сваю или на 1 м шпунтового ряда


При работе

Конструкции

Водолазная станция

Машинист

Рабочие


Пневматической

Сваи

до 220

0,12

0,14

0,28

1

пилой

диаметром,


0-45,4

0-11,1

0-17,9



мм

св. 220

0,18

0,21

0,42

2



до 320

0-68

0-16,6

0-26,9




св. 320

0,22

0,25

0,5

3



до 360

0-83,2

0-19,8

0-32


Ручной

Сваи

до 260

0,35

-

0,8

4

ножовкой

диаметром,


1-32


0-51,2



мм

св. 260

0,59

-

1,3

5



до 360

2-23


0-83,2



Шпунтовые

до 75

0,46

-

1

6


ряды без


1-74


0-64



засыпки за

св. 75

0,73

-

1,7

7


шпунтом при

до 150

2-76


1-09



толщине

св. 150

1,3

-

3,0

8


шпунта, мм

до 200

4-91


1-92



Шпунтовые

до 75

1,6

-

3,6

9


ряды с


6-05


2-30



засыпкой за

св. 75

3

-

6,8

10


шпунтом при

до 150

11-34


4-35



толщине

св. 150

4,0

-

9,1

11


шпунта, мм

до 200

15-12


5-82



а

б

в


Примечания: 1. При расстоянии между сваями св. 3 мм на каждый последующий метр расстояния к Н. вр. и Расц . применять коэффициент 1,1 (Пр-1).

Пример. При расположении свай диаметром 320 мм на расстоянии 6 м друг от друга Н. вр. водолазной станции (табл. 2, разновидность 2 "а") равна Н.вр.=1,1х1,1х1,1х0,18=0,24 станцие-ч.

2. При спиливании шпунтовых рядов ножовкой по заданному уклону к Н. вр. и Расц. вводить коэффициент 1,1 (ПР-2).


§ Е39-41. Наращивание деревянных свай

Указания по применению норм


Нормами предусмотрено наращивание деревянных свай двумя способами: впритык - путем соединения их торцовых концов с помощью металлического стакана или вполдерева - с креплением свай скобами (рис. 17).


Рис. 17. Способы наращивания свай

а - впритык с металлическим стаканом: 1 - наросток сваи; 2 - металлический стакан; 3 - свая;

б - вполдерева с помощью скоб: 1 - наросток сваи; 2 - свая; 3 - скобы


Состав работы

1. Выделка врубки вполдерева водолазом под водой (в наращиваемой части сваи - плотниками) или подборка стакана. 2. Надевание стакана на подводную часть сваи. 3. Наращивание сваи вполдерева с подгонкой врубки или в стакан. 4. Крепление скобами.


Нормы времени и расценки на 1 сваю


Состав звена

Диаметр сваи, мм

Водолазная станция

Рабочие


Водолазная

До 220

0,55

1,3

1

станция - 1


2-08

0-83,2


Плотники 2

Св. 220

0,73

1,7

2

разр. - 2


2-76

1-09



а

б


§ Е39-42. Обшивка подводных конструкций и заделка щелей в шпунтовых рядах


Состав работы

1. Снятие размеров для заготовки досок. 2. Спуск водолазу забалластированных досок. 3. Подгонка досок по месту. 4. Закрепление досок гвоздями. 5. Подъем наверх балласта.


Состав звена

Водолазная станция - 1

Речные рабочие 2 разр. - 1






Нормы времени и расценки на пришивку 1 доски


Длина доски, м

Толщина доски, мм

Водолазная станция

Рабочие


До 3

До 25

0,09

0,1

1



0-34

0-06,4



Св. 25 до 50

0,12

0,14

2



0-45,0

0-09



50 “ 75

0,16

0,18

3



0-60,5

0-11,5


Св. 3 до 5

До 25

0,13

0,15

4



0-49,1

0-09,6



Св. 25 до 50

0,16

0,18

5



0-60,5

0-11,5



50 “ 75

0,21

0,24

6



0-79,4

0-15,4


Св. 5 до 6,5

До 25

0,16

0,18

7



0-60,5

0-11,5



Св. 25 до 50

0,29

0,33

8



1-10

0-21,1



50 “ 75

0,24

0,27

9



0-90,7

0-17,3



а

б



§ Е39-43. Постановка деревянных пробок длиной до 100 мм в отверстия


Состав работы

1. Подача водолазу забалластированных пробок. 2. Установка пробки в ранее обследованное готовое отверстие. 3. Проконопачивание пробки. 4. Переход к следующему отверстию на расстояние до 5 м. 5. Подъем наверх балласта.


Состав звена

Водолазная станция - 1

Речные рабочие 2 разр. - 2


Нормы времени и расценки на установку 1 пробки


Диаметр пробки, см

До 5

Св. 5 до 10

Св. 10 до 20

Св. 20 до 30


Водолазная

0,15

0,21

0,32

0,43

1

станция

0-56,7

0-79,4

1-21

1-63


Рабочие

0,34

0,48

0,73

0,98

2


0-21,8

0-30,7

0-46,7

0-62,7



а

б

в

г



§ Е39-44. Постановка деревянных прокладок толщиной до 100 м

в зазоры деревянных конструкций


Состав работы

1. Подача водолазу забалластированных прокладок. 2. Подгонка прокладок по месту. 3. Установка прокладок и скрепление их двумя строительными скобами. 4. Подъем наверх балласта.





Нормы времени и расценки на постановку 1 прокладки


Состав звена

Н. вр.


Расц.

Водолазная станция - 1

0,17


0-64,3


§ Е39-45. Выравнивание свай


Состав работы


1. Подача водолазу стропов. 2. Застропка свай под водой и сверху на тали или лебедки. 3. Выравнивание свай с помощью талей или лебедок. 4. Расшивка выравненных свай досками или пластинами с помощью гвоздей или скоб.


Состав звена

Водолазная станция - 1

Речные рабочие 2 разр. - 4


Нормы времени и расценки на выравнивание 1 сваи


Длина конца сваи, м

До 2

Св. 2


Отклонение свободного конца сваи, см

До 15

Св. 15 до 30

До 15

Св. 15 до 30

Св. 30 до 50


Водолазная станция

0,47

0,67

0,35

0,47

0,62

1


1-78

2-53

1-32

1-78

2-34


Рабочие

2,1

3,1

1,6

2,1

2,8

2


1-34

1-98

1-02

1-34

1-79



а

б

в

г

д



§ Е39-46. Сверление отверстий, постановка и снятие болтов


Состав звена

Водолазная станция - 1

Машинист компрессора 4 разр. - 1


Нормы времени и расценки на 100 отверстий или болтов


Наименование работ

Водолазная станция

Машинист компрессора


Сверление

пневматическим

до 250

6

6,8

1

отверстий

сверлом при


22-68

5-37


диаметром

глубине

св. 250

8,3

9,5

2

до 50 мм

отверстия, мм

до 400

31-37

7-51




св. 400

20

23

3



до 700

75-60

18-17



вручную при

до 250

25

-

4


глубине


94-50




отверстия, мм

св. 250

29,5

-

5



до 400

111-51





св. 400

73

-

6



до 700

275-94




Постановка в

до 1

19

-

7


готовые


71-82




отверстия

св. 1

29,5

-

8


болтов длиной, м

до 1,5

111-51



Снятие

с элементов деревянных

18

-

9

болтов

конструкций

68-04




со шпунтовой стенки

25

-

10



94-50




а

б

Примечание. При установке деревянных прокладок (коротышей) во время постановки болтов Н. вр. и Расц . строк № 7 и 8 умножать на 1,1 (ПР-1).



§ Е39-47. Выпиливание окон в шпунтовых стенках, в сплошном

свайном ряду или ряже


Состав работы


1. Разметка окна. 2 Сверление отверстия для пропуска ножовки. 3. Выпиливание окна в шпунтовой стенке, в сплошном свайном ряду или в ряже.


Состав звена

Водолазная станция - 1


Нормы времени и расценки на 1 окно


Размер

Толщина шпунтовой стенки

Н. вр.


окна, м, до

свайного ряда или ряжа, мм

Расц.


1x1

До 80

1,8

1



6-80



Св. 80 до 160

3,0

2



11-34



160 “ 200

5,1

3



19-28


0,25x0,25

200 “ 320

1,5

4



5-67



а



§ Е39-48. Забивка и вытаскивание ершей, скоб, глухарей,

костылей, гвоздей


Состав работы


1. Разметка места забивки. 2. Подача крепежных деталей водолазу. 3. Забивка или вытаскивание строительных скоб, ершей, костылей или гвоздей. 4. Подъем наверх снятых крепежных деталей.


Состав звена

Водолазная станция - 1


Нормы времени и расценки на 1 предмет


Вид и размеры креплений

Забивка в поверхность

Вытаски-



горизонтальную при расстоянии между смежными креплениями, м

верти-кальную

вание



до 0,5

св. 0,5 до 2




Ерши

до 350

0,08

0,1

0,16

0,19

1

длиной,


0-30,2

0-37,8

0-60,5

0-71,8


мм

св. 350 до 500

0,14

0,16

0,28

0,32

2



0-52,9

0-60,5

1-06

1-21



500 “ 700

0,23

0,28

0,45

0,53

3



0-86,9

1-06

1-70

2-00



700 “ 1000

0,35

0,42

0,71

0,85

4



1-32

1-59

2-68

3-21


Костыли

0,18

0,22

0,35

0,11

5


0-68

0-83,2

1-32

0-41,6


Гвозди барочные

0,11

0,13

0,22

0,11

6


0-41,6

0-49,1

0-83,2

0-41,6


Гвозди проволочные

0,03

0,04

0,07

0,04

7


0-11,3

0-15,1

0-26,5

0-15,1


Скобы

до 100

0,11

0,14

0,23

0,16

8

строитель-


0-41,6

0-52,9

0-86,9

0-60,5


ные при

св. 100 до 150

0,17

0,21

0,34

0,19

9

глубине забивки, мм


0-64,3

0-79,4

1-29

0-71,8


Глухари

0,19

0,26

0,37

0,23

10


0-71,8

0-98,3

1-40

0-86,9



а

б

в

г
